Eine Wohnungsrenovierung ist ein gezielter Prozess, der Gestaltung und Funktionalität eines Zuhauses verbessert. Wer eine Wohnung renovieren möchte, braucht vor allem eines: eine klare Anleitung mit realistischer Planung. Ohne strukturierten Ablauf entstehen Doppelarbeiten, Budgetüberschreitungen und unnötiger Stress. Diese Anleitung zeigt Ihnen, wie Sie die Renovierung Schritt für Schritt angehen, welche Reihenfolge die richtige ist und wie Sie die Kosten im Griff behalten. Ob einzelner Raum oder vollständige Sanierung, mit dem richtigen Vorgehen gelingt das Vorhaben deutlich entspannter.

Welche Vorbereitungen sind nötig, bevor die Renovierung startet?

Gute Vorbereitung ist der Unterschied zwischen einer reibungslosen Renovierung und einem teuren Chaos. Wer diesen Schritt überspringt, zahlt es später doppelt.

Bestandsaufnahme und Raumvermessung

Zuerst messen Sie jeden Raum genau aus. Länge, Breite, Höhe, Fenster- und Türöffnungen, Steckdosen und Heizkörper, alles gehört in eine Liste. Ein maßstabsgetreuer Grundriss verhindert Fehler bei der Möbelplanung und spart spätere Umräumaktionen. Wer Möbel kauft, ohne die genauen Maße zu kennen, stellt schnell fest, dass das Sofa nicht durch die Tür passt.

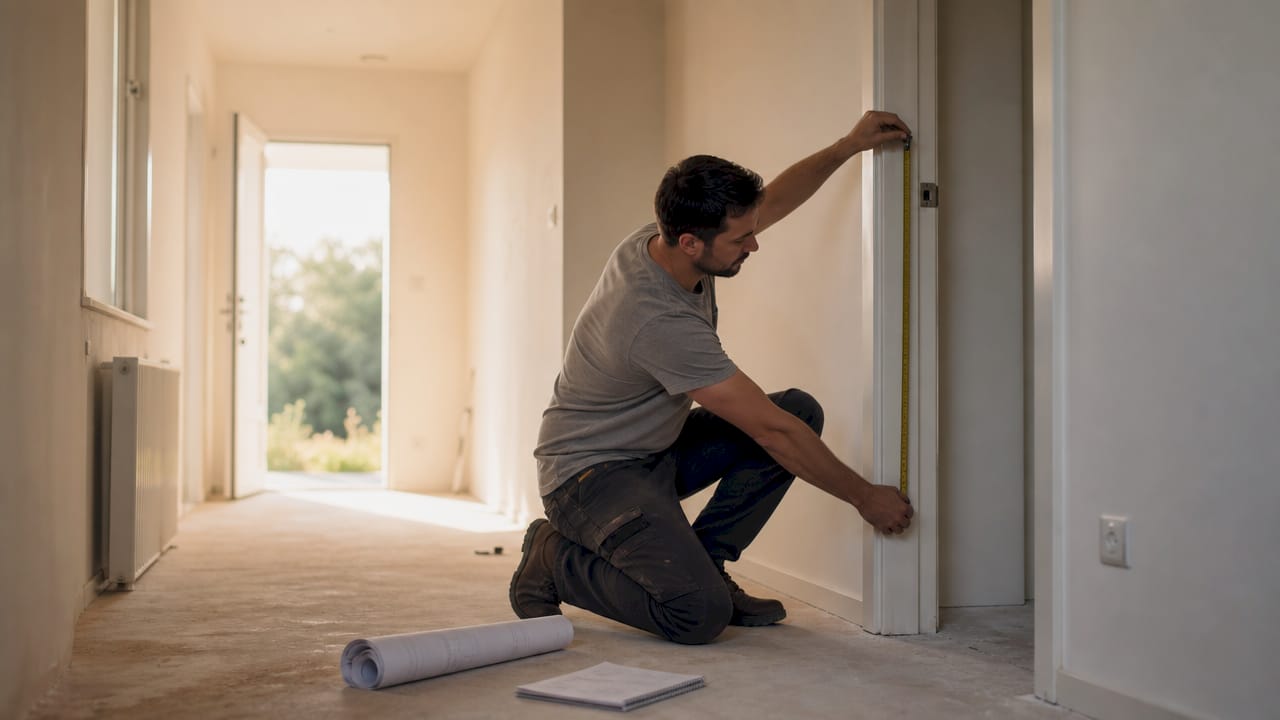

In einem leeren Raum werden mit einem Maßband die Maße für einen Fensterrahmen genommen.

Notieren Sie auch den Zustand der Wände, Böden und Decken. Risse, Feuchtigkeitsflecken oder alte Tapeten müssen vor dem Streichen behandelt werden. Dieser Schritt klingt simpel, wird aber regelmäßig unterschätzt.

Renovierungsumfang und Prioritäten festlegen

Legen Sie fest, was wirklich gemacht werden muss und was schön wäre. Trennen Sie Pflicht von Kür. Ein defektes Badezimmer hat Vorrang vor einer neuen Akzentwand im Wohnzimmer. Schreiben Sie eine Prioritätenliste und ordnen Sie jeden Punkt einer Kategorie zu: dringend, sinnvoll oder optional.

Renovierung leicht gemacht: Die besten Tipps und Tricks für Einsteiger – Schritt für Schritt zum neuen Zuhause

Wer den Umfang kennt, kann auch entscheiden, was er selbst macht und wofür er Fachleute braucht. Elektrik und Sanitär gehören grundsätzlich in Profihand. Streichen, Tapezieren oder einfache Bodenarbeiten sind hingegen gut für Eigenleistung geeignet.

Realistisches Budget mit Puffer aufstellen

Ein Budget ohne Puffer ist kein Budget. Planen Sie 10–20 % Puffer auf die Gesamtkosten ein, denn unerwartete Befunde wie Schimmel hinter der Tapete oder marode Leitungen kommen häufiger vor als gedacht. Wer diesen Puffer nicht einplant, gerät schnell in finanzielle Schieflage.

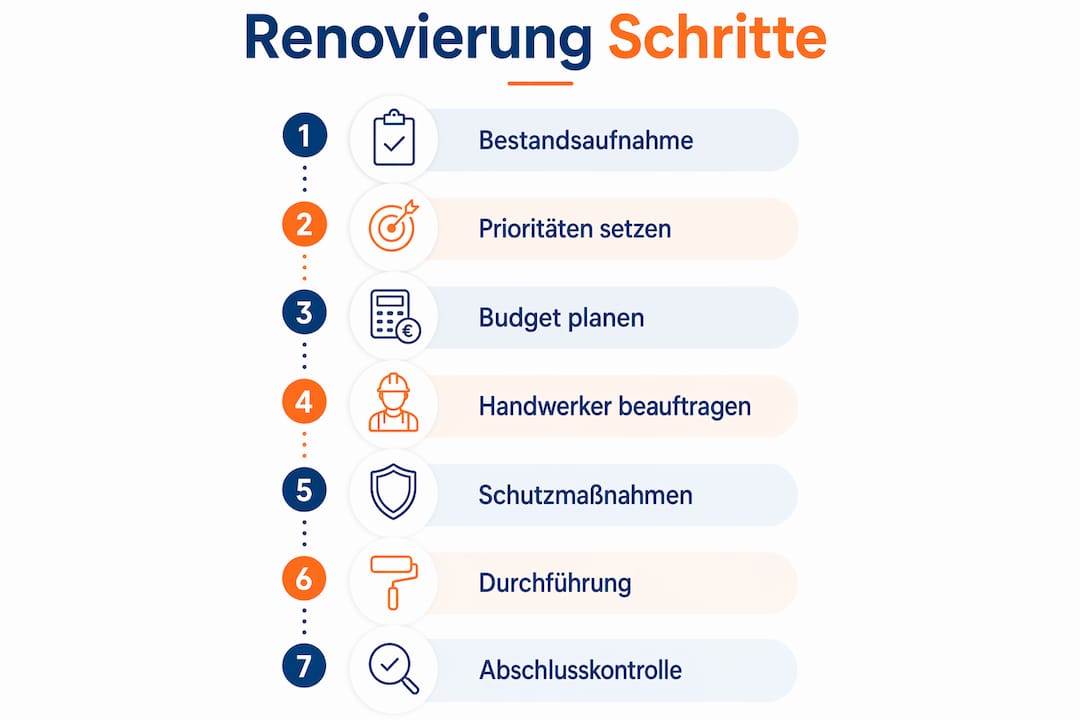

Übersicht: Die wichtigsten Schritte bei einer Renovierung auf einen Blick

Erstellen Sie eine einfache Tabelle mit allen geplanten Arbeiten, den geschätzten Kosten und dem jeweiligen Zeitrahmen. Diese Tabelle aktualisieren Sie laufend während der Renovierung.

Arbeitsbereich Geschätzte Kosten Eigenleistung möglich?
Malerarbeiten Wände 300–800 € Ja
Bodenverlegung 800–2.500 € Teilweise
Elektroinstallation 500–2.000 € Nein
Sanitärarbeiten 500–3.000 € Nein
Küchenmontage 300–1.500 € Teilweise
Puffer (15 %) individuell Pflicht

Handwerker frühzeitig anfragen

Profi-Handwerksbetriebe sind oft Monate im Voraus ausgebucht. Wer zu spät fragt, verschiebt den gesamten Renovierungsstart. Fragen Sie Handwerker mindestens 4–12 Wochen vor Baubeginn an. Bei größeren Projekten wie einer Kernsanierung sind sechs Monate Vorlauf keine Seltenheit.

Holen Sie mindestens drei Angebote ein und vergleichen Sie nicht nur den Preis, sondern auch Referenzen und Reaktionszeit. Ein günstiger Handwerker, der nicht erreichbar ist, kostet am Ende mehr.

Profi-Tipp: Testen Sie Wandfarben immer zuerst als Farbmuster auf einem 30 x 30 cm großen Bereich. Farben wirken unter Kunstlicht und Tageslicht völlig unterschiedlich. Wer das überspringt, streicht oft zweimal.

Wie sieht die empfohlene Reihenfolge der Renovierungsarbeiten aus?

Die richtige Reihenfolge der Arbeiten ist der wichtigste Erfolgsfaktor für eine Renovierung ohne Mehrkosten. Wer in der falschen Abfolge arbeitet, beschädigt bereits fertige Flächen und zahlt doppelt.

Die goldene Regel: Von grob nach fein, von oben nach unten

Diese Regel klingt simpel. Sie wird trotzdem ständig gebrochen. Wer zuerst den Boden verlegt und danach die Wände streicht, riskiert Farbspritzer auf dem neuen Parkett. Wer die Elektrik nach den Malerarbeiten einbaut, reißt frisch gestrichene Wände wieder auf. Von grob nach fein und von oben nach unten zu arbeiten verhindert genau diese teuren Fehler.

Die empfohlene Arbeitsreihenfolge im Detail

  1. Abriss und Rückbau: Alte Tapeten entfernen, Böden herausreißen, nicht mehr benötigte Wände oder Einbauten abbauen. Dauer: 1–3 Tage je nach Umfang.
  2. Rohinstallationen: Elektro- und Sanitärleitungen verlegen oder erneuern. Das muss vor allen anderen Arbeiten passieren, weil Leitungen in Wänden und Böden liegen. Dauer: 2–5 Tage.
  3. Spachteln und Verputzen: Wände und Decken glätten, Risse schließen, Unebenheiten ausgleichen. Trocknungszeit einplanen: mindestens 24–48 Stunden pro Schicht.
  4. Decken und Wände streichen: Erst die Decke, dann die Wände. So tropft keine Farbe auf frisch gestrichene Wandflächen. Dauer: 1–3 Tage je nach Raumgröße.
  5. Bodenverlegung: Parkett, Laminat, Fliesen oder Vinyl erst jetzt verlegen. Der Boden ist die empfindlichste Fläche und kommt deshalb zuletzt. Dauer: 1–4 Tage.
  6. Montage von Details: Türen, Sockelleisten, Lichtschalter, Steckdosen, Armaturen und Möbel. Das ist der letzte Schritt.

Zeitrahmen realistisch einschätzen

Ein einzelner Raum dauert 3–8 Tage, eine Wohnung mit 60–100 m² benötigt 4–8 Wochen, eine vollständige Kernsanierung 6–12 Wochen. Diese Zeitangaben gelten für professionelle Ausführung. Wer selbst Hand anlegt und nur am Wochenende arbeitet, muss die Dauer mindestens verdoppeln.

Arbeitsschritt Typische Dauer Besonderheit
Abriss und Rückbau 1–3 Tage Entsorgung einplanen
Rohinstallationen 2–5 Tage Nur Fachbetrieb
Spachteln und Verputzen 2–4 Tage Trocknungszeit beachten
Streichen 1–3 Tage Zwei Anstriche nötig
Bodenverlegung 1–4 Tage Akklimatisierung des Materials
Montage und Details 1–2 Tage Abschlussarbeiten

Angrenzende Räume schützen

Staub ist der größte Feind einer laufenden Renovierung. Hängen Sie Staubschutzfolien in Türöffnungen zu nicht renovierten Räumen. Decken Sie Böden, die noch nicht erneuert werden, mit Schutzfolie oder alten Decken ab. Wer diesen Schritt spart, putzt am Ende doppelt.

Profi-Tipp: Kleben Sie Steckdosen und Lichtschalter vor dem Streichen mit Malerkrepp ab. Das spart Nacharbeit und sieht professioneller aus als nachträgliches Abkratzen.

Wie viel kostet eine Wohnungsrenovierung?

Eine Wohnungsrenovierung kostet ca. 500–900 € pro Quadratmeter, inklusive Material und Fachkräfte. Das bedeutet: Eine 70-m²-Wohnung kann zwischen 35.000 € und 63.000 € kosten, wenn alle Gewerke erneuert werden. Bei einer Kernsanierung liegen die Kosten typischerweise bei 400–600 € pro Quadratmeter, weil Rohbauarbeiten effizienter kalkuliert werden können.

Wo fließt das Geld hin?

Arbeitskosten machen 50–70 % der Gesamtausgaben aus. Das ist der größte Hebel für Einsparungen durch Eigenleistung. Wer selbst streicht, tapeziert oder einfache Böden verlegt, spart erheblich. Aber Vorsicht: Fehler bei Eigenleistungen kosten oft mehr als der gesparte Handwerkerlohn.

Kostenposten Anteil an Gesamtkosten Eigenleistung möglich?
Arbeitskosten Handwerk 50–70 % Teilweise
Material (Farbe, Boden, Fliesen) 20–35 % Ja
Planung und Koordination 5–10 % Ja
Unerwartete Kosten (Puffer) 10–20 % Pflicht

Günstig renovieren ohne Abstriche bei der Qualität

Wer mit kleinem Budget arbeitet, setzt auf gezielte Maßnahmen mit großer Wirkung. Eine Akzentwand kostet 30–60 € Material und 3–5 Stunden Arbeit. Das Ergebnis verändert die Wirkung eines Raumes deutlich. Möbel umstellen kostet gar nichts und schafft trotzdem ein neues Raumgefühl.

Weitere Möglichkeiten zur Kostensenkung:

Profi-Tipp: Führen Sie eine laufend aktualisierte Kostentabelle. Tragen Sie jeden Kauf und jede Rechnung sofort ein. Wer das erst am Ende macht, verliert den Überblick und überschreitet das Budget fast immer.

Laufende Aktualisierung von Zeit- und Kostenplan in Tabellenform ist der einfachste Weg, den Überblick zu behalten. Wer das konsequent macht, erkennt Abweichungen früh genug, um gegenzusteuern.

Welche Fehler sollten Sie bei der Renovierung vermeiden?

Die häufigste Fehlerquelle ist die falsche Arbeitsreihenfolge. Elektro- oder Sanitärarbeiten nach Maler- oder Bodenarbeiten durchzuführen führt zu Mehrkosten und Nacharbeit. Das passiert häufiger als man denkt, besonders bei Eigenrenovierungen ohne klaren Plan.

Typische Fehler und wie Sie sie vermeiden

Abschlusskontrolle mit Checkliste

Eine systematische Dokumentation und regelmäßige Kontrolle mit Checklisten sichert die Qualität und reduziert Stress. Gehen Sie am Ende jeden Raum mit dieser Liste durch:

Wer diese Kontrolle schriftlich macht, hat bei späteren Mängelansprüchen gegenüber Handwerkern eine klare Grundlage.

Profi-Tipp: Fotografieren Sie jeden Raum vor, während und nach der Renovierung. Diese Fotos helfen bei Gewährleistungsansprüchen und sind bei einer späteren Vermietung oder einem Verkauf wertvoll.

Wichtige Erkenntnisse

Eine erfolgreiche Wohnungsrenovierung steht und fällt mit der richtigen Reihenfolge, einem realistischen Budget mit Puffer und der frühzeitigen Einbindung von Fachbetrieben für Elektrik und Sanitär.

Thema Details
Richtige Reihenfolge Von grob nach fein und von oben nach unten arbeiten verhindert Doppelarbeit und Schäden.
Budgetplanung mit Puffer Immer 10–20 % Reserve einplanen, weil unerwartete Befunde fast immer auftreten.
Handwerker frühzeitig buchen Mindestens 4–12 Wochen vor Baubeginn anfragen, da Betriebe oft Monate ausgebucht sind.
Eigenleistung gezielt einsetzen Malerarbeiten und einfache Montagen selbst übernehmen, Elektrik und Sanitär dem Fachbetrieb überlassen.
Qualitätskontrolle am Ende Jeden Raum mit Checkliste abgehen und Mängel schriftlich dokumentieren.

Was ich nach vielen Renovierungsprojekten gelernt habe

Wer zum ersten Mal eine Wohnung renoviert, unterschätzt fast immer zwei Dinge: den Zeitaufwand und die eigene Belastungsgrenze. Ich habe das selbst erlebt und es bei vielen Eigentümern beobachtet, die ich in Magdeburg und Umgebung begleitet habe.

Der häufigste Fehler ist nicht die falsche Farbe oder der falsche Boden. Es ist die Überzeugung, dass man alles selbst machen kann und muss. Eigenleistung ist sinnvoll, aber sie hat Grenzen. Wer Elektrik ohne Fachbetrieb macht, riskiert nicht nur Nacharbeit, sondern im Ernstfall den Versicherungsschutz.

Was wirklich hilft: ein schriftlicher Plan, der auch die kleinen Schritte enthält. Nicht nur „Küche renovieren", sondern „Küchenfliesen entfernen, Wände spachteln, Elektrik prüfen lassen, Fliesen legen, Küche montieren". Wer so plant, merkt früh, wenn ein Schritt fehlt oder in der falschen Reihenfolge steht.

Und noch etwas, das selten erwähnt wird: Kommunikation mit Handwerkern ist eine Fähigkeit. Wer klar beschreibt, was er will, bekommt bessere Angebote und weniger Überraschungen. Wer vage bleibt, bekommt vage Ergebnisse. Schreiben Sie auf, was Sie erwarten, und fragen Sie nach, wenn etwas unklar ist.

Eine gut geplante Renovierung verändert nicht nur die Optik einer Wohnung. Sie erhöht den Wohnwert, senkt langfristig Instandhaltungskosten und macht das Zuhause zu einem Ort, an dem man sich wirklich wohlfühlt. Das ist den Aufwand wert.

— Sebastian

Renovierungsprojekte professionell begleiten lassen

Wer eine Wohnung in Magdeburg oder Umgebung renoviert und dabei die Koordination mit Handwerkern, Mietern oder Eigentümergemeinschaften nicht alleine stemmen möchte, ist bei Hawug-hdl gut aufgehoben.

https://hawug-hdl.de

Hawug-hdl übernimmt die Wohnungsverwaltung in Magdeburg und koordiniert Instandhaltungs- und Renovierungsmaßnahmen für Eigentümer und Vermieter in allen Stadtteilen, von Buckau bis Sudenburg, von Cracau bis Olvenstedt. Wer eine Eigentümergemeinschaft verwaltet, profitiert besonders von der WEG-Verwaltung durch Hawug-hdl, weil dort Beschlüsse, Handwerkerbeauftragung und Kostenkontrolle in einer Hand liegen. Sprechen Sie Hawug-hdl an, bevor das nächste Renovierungsprojekt startet.

FAQ

Wie lange dauert eine Wohnungsrenovierung?

Ein einzelner Raum dauert 3–8 Tage, eine Wohnung mit 60–100 m² benötigt 4–8 Wochen. Bei einer Kernsanierung sind 6–12 Wochen realistisch.

Was kostet eine Wohnungsrenovierung pro Quadratmeter?

Die Kosten liegen bei ca. 500–900 € pro Quadratmeter inklusive Material und Fachkräfte. Arbeitskosten machen dabei 50–70 % der Gesamtausgaben aus.

Welche Arbeiten darf ich bei der Renovierung selbst machen?

Malerarbeiten, Tapezieren, einfache Bodenverlegung und Möbelmontage sind gut für Eigenleistung geeignet. Elektro- und Sanitärarbeiten müssen von zugelassenen Fachbetrieben ausgeführt werden.

Wie viel Puffer sollte ich beim Budget einplanen?

Planen Sie mindestens 10–20 % des Gesamtbudgets als Reserve ein. Unerwartete Befunde wie Schimmel oder marode Leitungen treten bei Renovierungen häufig auf.

In welcher Reihenfolge sollte ich renovieren?

Die richtige Reihenfolge lautet: Abriss, Rohinstallationen, Spachteln, Streichen, Bodenverlegung, Montage von Details. Immer von oben nach unten und von grob nach fein arbeiten.

Empfehlung
